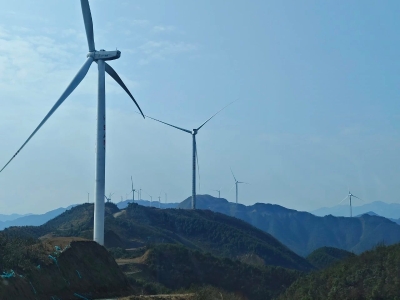

9月30日11點26分,中核黔西定新50MW風電項目順利并網,加上先前已并網的黔西定新200MW光伏、黔西重新100MW風電,該項目的首并,標志著中核集團在貴州首個風光一體化基地項目即將迎來決定性勝利。
項目總裝機50MW,預計年發電量1.1億千瓦時,每年可節約標煤約4萬噸、減排二氧化碳10萬噸,具有良好的經濟效益和生態效益。
該項目位于貴州省黔西市定新鄉境內,平均海拔1500米,東西跨度長,地勢起伏大,屬于典型巖溶丘陵、溶蝕洼地地貌,設備運輸和施工建造難度非常大。
項目于今年1月5日開工,1月20日完成基礎澆筑,4月20日完成塔筒安裝,9月26日完成全部風機吊裝,每一個關鍵節點都充分彰顯了中核速度,得到了各級能源主管部門的高度好評,為項目全面建成投運奠定了堅實基礎。
下一步,中核匯能貴州公司將繼續加快推進在建、待建項目建設,為推動貴州能源綠色轉型、促進綠色循環經濟發展持續貢獻中核力量。
